迭部县地质灾害防治 “十五五” 规划(2026‑2030 年)解读说明
|
| 2026-09-22 18:28:42 编辑:迭部县人民政府办公室 点击数: |
|
|
|
一、规划概况 本规划由迭部县自然资源局组织编制,编制单位为甘肃天水地质灾害防治工程设计研究院有限责任公司,规划基准年2025 年,实施周期2026‑2030年,覆盖迭部县全域5108.3km²,主要针对崩塌、滑坡、泥石流、地面塌陷四类地质灾害。

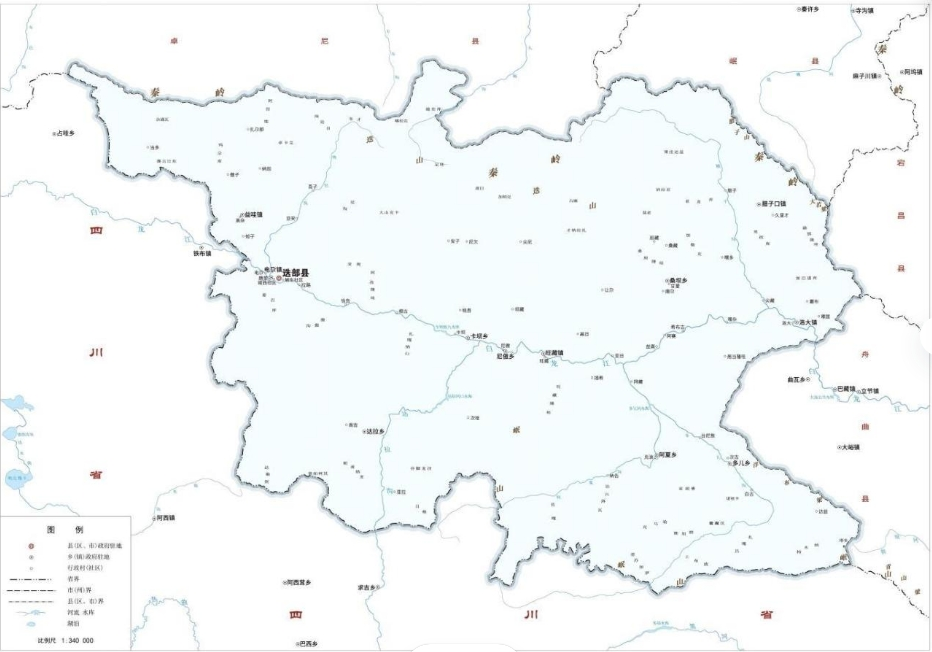

图1 迭部县交通位置图:迭部县地处甘川交界,位于白龙江上游,构造活动强烈,山大沟深,是甘肃省地质灾害高易发区域,特殊地形地质条件是地质灾害多发的先天基础。

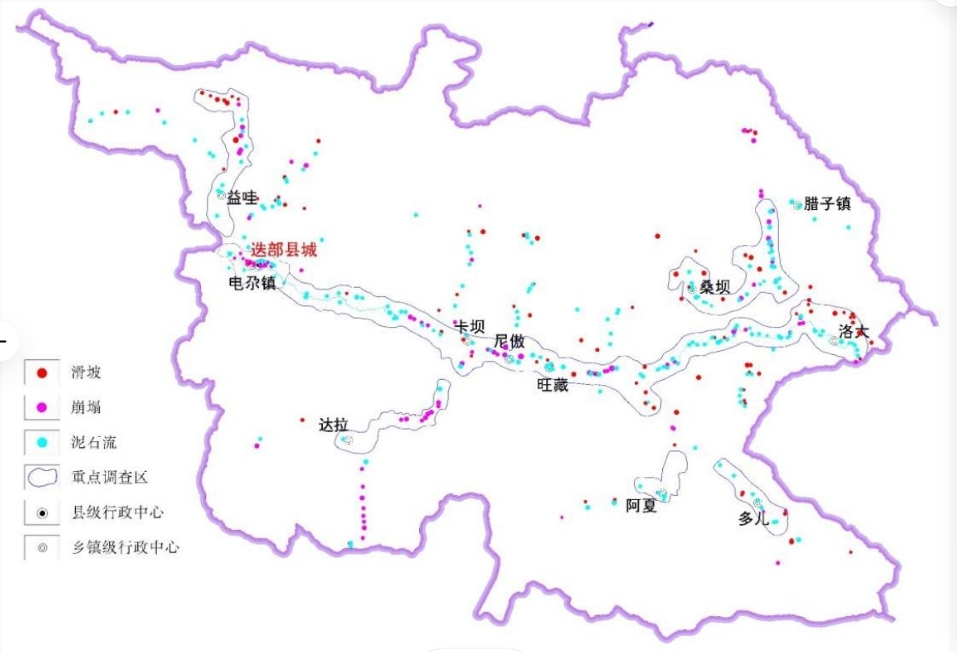

图2 迭部县地质灾害隐患点分布图:红色代表滑坡、紫色代表崩塌、青色代表泥石流;隐患沿白龙江干流、各支流沟谷密集分布,河谷乡镇是灾害集中发育地带。 截至2026年8月,全县查明地质灾害隐患点414处:滑坡103处、崩塌112处、泥石流199处;特大型4处、大型10处、中型116处、小型284处,威胁人口28799人,威胁财产26.66亿元,隐患具备分布广、数量多、密度高、险情重、治理难特点。 二、“十四五”防治成效 责任体系建成:建立县‑乡‑村‑户四级群测群防网络,签订防灾目标责任书,落实村级监测员,未发生人员伤亡、特大型地质灾害灾情。 调查摸清底数:完成全县1:5万风险调查,部分乡镇开展精细化调查,落实汛前、汛期、汛后“三查制度”,隐患点全部入库动态更新。 监测预警升级:建成71处专群结合监测点,形成省州县三级地质灾害气象风险预警体系,人防+技防提升临灾避险能力。 工程治理避险搬迁落地:实施4个治理项目,投入2637万元;完成8户避险搬迁,有效化解部分重大隐患风险。 宣传科普、信息化、装备建设持续推进,群众防灾自救能力得到提升。 三、现存突出问题 部门职责衔接有待优化,分类分级责任落实仍需强化;隐患早期识别不足,仍有30‑40%隐患难以识别;监测预警精细化水平不足,专群结合监测体系尚未完全成熟;县域财政薄弱,地质灾害综合治理覆盖率偏低;基层科技防灾能力不足,新技术应用有限。 四、“十五五”面临严峻防灾形势 地质环境复杂:地处南北地震带,存在中强震风险;极端暴雨频次增加,容易诱发群发性滑坡、泥石流;城镇化工程扰动地质环境,人为诱发灾害呈上升趋势。 客观制约多:县财政财力有限;山多地少,宜居土地稀缺,避险搬迁选址难度大。 全县414处隐患持续威胁集镇、村庄、学校、基础设施,防止因灾返贫压力大。 五、总体目标(2026‑2030年) 坚持人民至上、生命至上,预防为主、防治结合原则。到2030年末:完善智能化群测群防网络;完成重点乡镇1:1万精细化调查,隐患识别率提升至80%以上;落实治理工程、应急排危除险、避险搬迁任务;强化装备与科技支撑,宣传培训演练覆盖率≥90%;建成政府主导、部门协同、社会参与的综合防灾减灾体系,最大限度减少地质灾害人员伤亡与财产损失。 六、六大重点工作任务 1.全民防灾能力提升工程完善群测群防APP、灾害预警信息终端;常态化开展宣传、培训、避险演练,实现宣传培训演练覆盖率≥90%。 2.地质灾害调查评价2027‑2028年完成多儿乡、尼傲乡、阿夏乡1:1万精细化调查;每年开展隐患巡查、排查、核查,开展突发性地质灾害应急调查处置,动态更新隐患数据库,核销已消除隐患点。 3.专群结合监测预警工程2028、2029年分批建设8处专群结合监测预警点,运用物联网、大数据技术,构建专业监测为主、群测群防为辅的监测预警体系。 4.排危除险与综合治理工程实施2处重大地质灾害工程治理;每年对人口密集区突发性隐患开展应急排危除险,规划期累计安排30处应急排危除险任务;推进生态及地质灾害避险搬迁工作。 5.生态及地质灾害避险搬迁落实规划避险搬迁8户,对受灾害严重威胁、不宜治理的群众实施搬迁避让,消除人身财产风险。 6.科技支撑工程配置无人机、激光测距仪等应急装备;建设地质灾害标准化值班室;推进科研合作,推广防灾新技术新方法,提升基层技术能力。 七、资金概算(十五五合计8024.11万元) 1.排危除险和综合治理工程:6144.40万元,占比76.57%(投入最大板块) 2.调查评价:1248.02万元,占比15.55% 3.全民防灾能力提升:350万元 4.监测预警:126.69万元 5.科技支撑:155万元 6.资金来源:争取中央、省级财政补助,地方财政配套;人为工程活动诱发灾害,由责任单位承担治理经费。 八、防治分区与防范重点 1.易发分区 高易发区:白龙江干流及主要支沟沟谷,面积 317.40km²,灾害最为密集; 中易发区:环绕高易发区的各支流上游流域; 低易发区、不易发区:高海拔上游林区、无人区,灾害风险较低。 2.防治分区分为重点防治区、次重点防治区、一般防治区。重点防治区集中在白龙江干流及12条主要沟谷,是治理、监测、搬迁的优先区域。 3.重点防范期①3‑4月:冰雪消融期,防范冻融诱发崩塌滑坡;②5‑10月主汛期:短时强降雨极易引发滑坡泥石流,是全年最高风险时段;重大隐患点、工程扰动区实行全年防范。 九、七大保障措施 1.强化组织领导:落实属地管理,纳入政府目标考核; 2.加强部门协调联动:自然资源、应急、水利、气象、交通建立信息共享; 3.压实责任分工:厘清政府主体责任,各行业部门落实行业领域地灾防治; 4.落实资金保障:纳入财政预算,拓宽资金渠道; 5.创新工作机制:推进产学研用,引进新技术; 6.严格奖惩考核:防灾成效纳入考核,落实追责、嘉奖制度; 7.强化公众参与:广泛开展科普宣传,提升群众识灾避灾能力。 十、附则 本规划经迭部县人民政府批准后实施,由迭部县自然资源局负责解释。 迭部县人民政府 2026年9月22日 |
| 【关闭窗口】 |
